三、案例分析題(共4題,每題20分) .
(一)
背景資料:某廣場地下車庫工程,建筑面積18000m2。建設單位和某施工單位根據《建設工程施工合同(示范文本)》(GF-99―0201)簽訂了施工承包合同,合同工期140天。
工程實施過程中發生了下列事件:

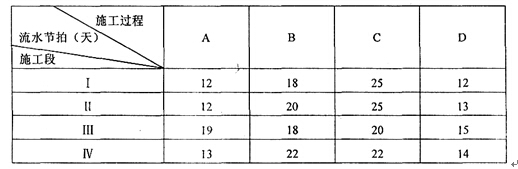

事件一:施工單位將施工作業劃分為A、B、C、D四個施工過程,分別由指定的專業班組進行施工,每天一班工作制,組織無節奏流水施工,流水施工參數見下表:
事件二:項目經理部根據有關規定,針對水平混凝土構件模板(架)體系,編制了模板(架)工程專項施工方案,經施工項目負責人批準后開始實施,僅安排施工項目技術負責人進行現場監督。
事件三:在施工過程中,該工程所在地連續下了6天特大暴雨(超過了當地近10年來該季節的最大降雨量),洪水泛濫,給建設單位和施工單位造成了較大的經濟損失。施工單位認為這些損失是由于特大暴雨(不可抗力事件)所造成的,提出下列索賠要求(以下索賠數據與實際情況相符):
(1)工程清理、恢復費用18萬元:
(2)施工機械設備重新購置和修理費用29萬元;
(3)人員傷亡善后費用62萬元;
(4)工期順延6天。
【問題】
1.事件一中,列式計算A、B、C,D四個施工過程之間的流水步距分別是多少天?
2.事件一中,列式計算流水施工的計劃工期是多少天?能否滿足合同工期要求?
3.事件二中,指出專項施工方案實施中有哪些不妥之處?說明理由。
4.事件三中,分別指出施工單位的索賠要求是否成立?說明理由。
【答案】

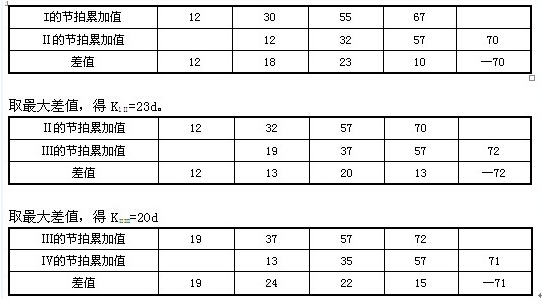

(1)確定流水步距.按照累加數列錯位相減取大差法
取最大差值,得KⅢⅣ=24d
(2)總工期T=∑K+TN=23+20+24+71=138(天)滿足合同工期的要求。
(3)施工單位技術負責人審批,報總監理工程師同意批準后方可實施。
(4)①索賠成立,因為按照施工合同法,不可抗力事件造成的工程清理、恢復費用,應由建設單位承擔。②索賠不成立,因為按照施工合同法,不可抗力事件造成的施工單位自有的機械損壞由施工單位自己承擔。③索賠不成立,因為按照施工合同法,不可抗力事件造成的人員傷亡由各單位自己承擔。④成立,按照施工合同法,不可抗力事件造成的工期延后可進行工期順延。
【考點來源】
1.該考點來自教材第二部分:2A320000 建筑工程施工管理實務,第二節:2A320020 施工進度控制
2.該考點來自教材第二部分:2A320000 建筑工程施工管理實務,第二節:2A320020 施工進度控制
3.該考點來自教材第二部分:2A320000 建筑工程施工管理實務,第一節:2A320010 單位工程施工組織設計
4.該考點來自教材第二部分:2A320000 建筑工程施工管理實務,第六節:2A320060 施工合同管理
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
