【環球網校】2011年二建實務真題及參考答案解析(案例三)


環球首發:2014二建真題解析|【環球網校】2011年二建實務真題及參考答案解析匯總
【背景資料】某安裝公司在南方沿海承擔了一化工裝置的安裝工作,該裝置施工高峰期正值夏季,相對濕度接近飽和。該公司建造了臨時性管道預制廠房,采用C02氣體保護焊進行焊接工作。
根據裝置內管道的特點,項目部技術人員確定了管道預制程度為30%,制定了一條直管段配焊一個管件(彎頭或法蘭等)的預制方案。其工作順序為:直管段下料一開坡口一直管段坡口、管件坡口清理一直管段與管件組對一焊接一焊縫外觀檢查一焊縫無損探傷一運至安裝現場。
在預制管道時,無損檢測工程師發現大量焊口存在超標的密集氣孔,情況較為嚴重,項目部啟動了質量事故報告程序,安裝公司派出人員與項目部相關人員一起,組成了調查小組,按程序完成了該事故的處理。
此次質量故事使管道預制工作滯后了三天,影響了施工進度。項目部啟用了一套備用C02氣體保護焊系統后,發現直管段下料制約了組焊工作的進度,項目部立即采取調整進度的措施,保證了施工進度。
【問題】
1.列出質量事故處理程序的步驟。
2.安裝公司組織的事故調查小組應由誰組織?調查小組的成員有哪些?

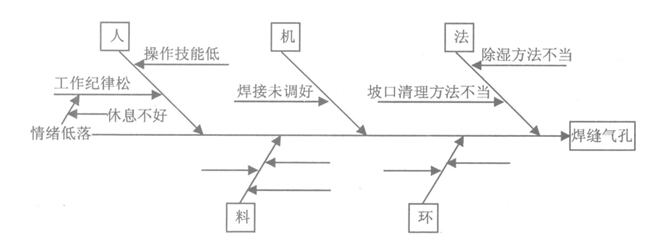

3.試用因果分析圖(見下圖)分析事故原因中的材料、環境因素。(不需要畫圖,在答題紙上用文字表述)
4.項目部可采用哪些調整進度的措施來保證施工進度?
【參考答案】
1.列出質量事故處理程序的步驟。
答:質量事故處理的程序:①事故報告;②現場保護;③事故調查;④撰寫質量事故調查報告;⑤事故處理報告。
2.安裝公司組織的事故調查小組應由誰組織?調查小組的成員有哪些?
答:安裝公司組織的事故調查小組應由項目技術負責人組織。調查小組成員有與事故直接相關的專業技術人員、質檢員和有經驗的技術工人等。
3.試用因果分析圖(見下圖)分析事故原因中的材料、環境因素。
答:①材料因素中應包含焊條受潮未烘干、焊條型號不對、管道坡口未烘干、焊接管段上道工序加工不良、CO2氣體不純。②事故原因中的環境因素中應包含氣溫過高、空氣相對濕度飽和、下雨及風速過大。
4.項目部可采用哪些調整進度的措施來保證施工進度?
答:進度發生偏差后項目部可采取以下措施調整進度進行來進行糾偏以保證施工進度:①壓縮工作持續時間;②增強資源供應強度;③改變作業組織形式(如搭接作業、依次作業和平行作業等組織方法)、在不違反工藝規律的前提下改變銜接關系、修正施工方案等。
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
