  三、案例分析題(共4題,每題20分)

  31、背景資料:

  某堤防工程總長為15.30km,其中新建堤防2km,起始樁號為K10+500,終止樁號為K12+500,堤身高度6.5m,按三十年一遇的防洪標準設計,主要建設內容有堤身清表、老堤加高培厚、新堤身土方填筑、填塘固基等。施工過程中發生如下事件:

  事件一:工程開始前,施工單位對土料場進行了充分調查,選擇具有代表性的黏性土進行碾壓試驗,選取三種不同的土料含水量,根據選定的碾壓機械確定了含水量等土料填筑壓實參數。

  事件二:為加快工程進度,施工單位對新建堤防分兩個作業段同時進行分層施工,每個工作面長度為1km,與老堤防接坡坡比按1:2控制。

  事件三:監理機構根據料場土質情況、本工程設計標準和相關規定,分別提出新堤身土方填筑、老堤加高培厚施工土料填筑壓實度、壓實度合格率控制標準。

  事件四:應項目法人申請,竣工驗收主持單位組織了工程竣工驗收會議。竣工驗收委員會由竣工驗收主持單位、有關地方人民政府和部門、有關水行政主管部門、質量和安全監督機構、項目法人、勘測、設計、監理、施工、主要設備制造商、運行管理等單位的代表以及有關老師組成。

  問題:

  1.根據事件一,說明應選取哪三種不同的土料含水量進行碾壓試驗?除給定的碾壓參數外,還主要包括哪些?

  2.指出事件二的不妥之處,并改正。兩個作業段同時進行分層施工應注意哪些要點?

  3.根據事件三,分別指出新堤身土方填筑、老堤加高培厚施工土料填筑壓實度、壓實度合格率控制標準分別是多少?并說明理由。

  4.指出事件四的不妥之處,并說明理由。

  32、 背景資料:

  某建設單位和施工單位簽訂了施工合同,合同中約定:主要建筑材料由建設單位提供;由于非施工單位原因造成的停工,機械補償費為200元/(天?臺),人工補償費為50元/(天?人);總工期為120天。經監理機構批準的施工進度計劃如下圖所示。



  施工中發生如下事件:

  事件一:建設單位要求施工單位對某構件作破壞性試驗,該試驗需要打設兩根施工試驗樁。施工單位就此提出費用索賠要求。

  事件二:建設單位提供的建筑材料經施工單位清點入庫后,在專業監理工程師見證下進行了取樣送檢,檢測結構合格。施工單位提出,建設單位應支付建筑材料的保管和檢驗費用;由于現場材料需要進行二次搬運,建設單位還應支付該批材料的二次搬運費。

  事件三:

  (1)B工作因建設單位要求對設計施工圖紙進行修改,致使B工作停工3天(B工作每天用工10人,機械3臺)。

  (2)C工作因施工機械未能按時進場,導致停工5天(C工作每天上工8人,機械2臺)。

  (3)E工作因建設單位提供的材料未能到貨,致停工6天(E工作每天需20人,機械4臺)。

  施工單位就上述情況按程序向監理機構提出索賠申請。

  問題:

  1.事件一中,施工單位可以提出哪些費用的索賠要求?

  2.分別分析事件二中,施工單位的要求是否合理?簡要說明理由。

  3.分別指出事件三中,監理機構是否批準施工單位的索賠要求?計算施工單位可以獲得的索賠金額。

  4.指出施工單位是提前完工還是延誤了工期。

  33、背景資料:

  某泵站工程施工招標文件按《水利水電工程標準施工招標文件》(2009年版)編制。招標及合同管理過程中發生如下事件:

  事件一:招標文件合同條款約定的價格調整計算公式如下:

  P=P0×(M+N×A/A0),式中M取0.4,N取0.6。

  事件二:某投標人投標文件所載工期超過招標文件規定的工期,評標委員會向其發出了要求澄清的通知,該投標人按時遞交了答復,修改了工期計劃,滿足了要求。評標委員會認可工期修改。

  事件三:招標人在合同談判時,要求施工單位提高混凝土強度等級,但不調整單價,否則不簽合同。

  事件四:合同約定,發包人的義務和責任有:①提供施工用地;②執行監理單位指示;③保證工程施工人員安全;④避免施工對公眾利益的損害;⑤提供測量基準。承包人的義務和責任有:①墊資100萬元;②為監理人提供工作和生活條件;③組織工程驗收;④提交施工組織設計;⑤為其他人提供施工方便。

  事件五:合同部分條款如下:

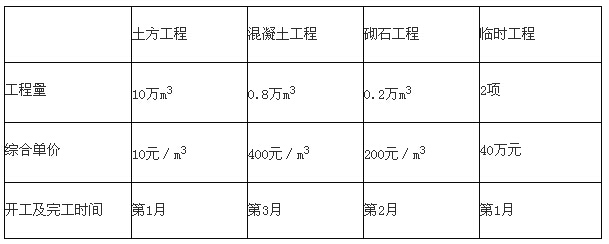

  (1)計劃施工工期3個月,自合同簽訂次月起算。簽約合同工程量及單價如下表

(2)合同簽訂當月生效,發包人向承包人一次性支付合同總價的10%,作為工程預付款,施工期最后2個月等額扣回。

  (3)工程質量保證金總額為簽約合同總價的5%,在施工期內,按每月工程進度款5%的比例扣留。工程質量保修期滿后退還,保修期1年。

  問題:

  1.指出事件一中P、P0、M、N、A、A0所分別代表的含義。

  2.根據水利工程招標投標有關規定,事件二、事件三的處理方式或要求是否合理?逐一說明理由。

  3.根據《水利水電工程標準施工招標條件》(2009年版),分別指出事件四中有關發包人和承包人的義務和責任中的不妥之處。

  4.按事件五所給的條件,簽約合同金額為多少?發包人應支付的工程預付款為多少?應扣留的工程質量保證金總額為多少?

  34、背景資料:

  方河閘工程土建及安裝工程招標文件依據《水利水電工程標準施工招標文件》(2009年版)編制。招標文件約定:

  (1)施工腳手架工程費用列人措施項目中,模板攤入相應混凝土單價中;

  (2)投標人的投標報價應在1500萬元(含)和2000萬元(含)之間,否則按廢標處理;

  (3)若簽約合同價低于投標最高限價的20%時,履約保證金由簽約合同價的10%提高到15%;

  (4)永久占地應嚴格限定在發包人提供的永久施工用地范圍內,臨時施工用地由承包人負責,費用包含在投標報價中;

  (5)承包人應嚴格執行投標文件承諾的施工進度計劃,實施期間可以調整,但須經監理人批準;

  (6)未提交投標保證金的投標文件將被拒收。

  依據水利部現行定額及編制規定,某投標人編制了下游消力池C20混凝土單價分析表如下:

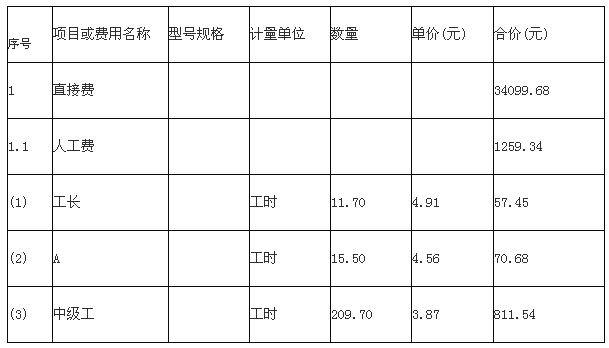

  消力池(C20)混凝土單價分析表單位:100nP

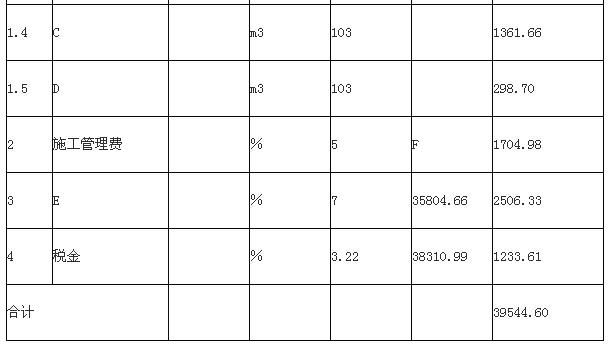

  續表

  問題:

  1.指出并改正招標文件約定中的不妥之處。

  2.指出消力池C20混凝土單價分析表中,A、B、C、D、E、F所代表的名稱、數字或型號規格。

  3.若消力池立模系數為0.8m2/m3,模板制作、安裝、拆除綜合單價的直接費為40元/m2。計算每立方米消力池C20混凝土相應模板直接費和攤入模板費用后消力池C20混凝土單價直接費(計算結果保留小數點后2位)。
