33、 背景:

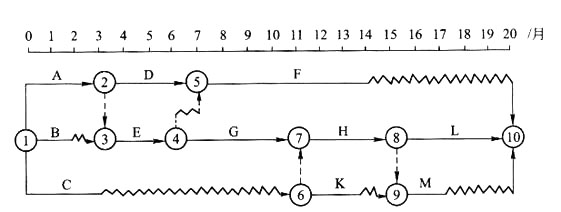

某工程施工進度計劃網絡圖如下所示,假定各項工作均勻速施工。由于工作B、工作C、工作H為采用特殊工藝的施工過程,涉及某專利技術的采用,故這三項工作只能由某一特定的施工隊來完成。
問題:
1.在不改變原施工進度計劃總工期和各工作之間工藝關系的前提下,如何安排工作B、工作C、工作H這三項工作比較合理?試計算此時該專業施工隊從進場到出場最短需要多少時間,其中最少的間斷工作時間為多少個月?

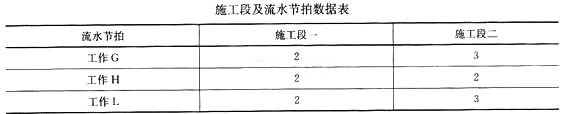

2.由于種種原因,使得工程前期進展拖延,第lo月初對工程實際進展情況進行檢查發現,G工作剛剛開始,其他工作進展均后延4個月。現建設單位方要求仍按原計劃時間竣工,施工單位將工作G、H、L劃分為兩個流水段組織流水作業,具體數據見下表:
試問G、H、L三項工作的流水施工工期為多少?能否滿足建設單位提出的按原計劃日期竣工的要求,并說明理由。
編輯推薦
最新資訊
- 二建刷題哪個app好用?2026年備考就用它2025-09-19
- 2026二級建造師考試題庫及答案:科學使用備考資源2025-09-19
- 2026二建市政實務基礎自測卷你做了嗎?開啟備考第一步2025-08-14
- 2026年二建建筑實務自測模擬卷,看看你的基礎有多少分?2025-08-14
- 2026年二建題庫app哪個更好用,二建題庫哪里免費?2025-07-21
- 2025年二建刷題哪個app好用?快題庫好幫手2025-04-28
- 2025年二建考試題庫免費做題!免費下載!2025-04-28
- 2025年二級建造師題庫模擬試題各科匯總(免費下載+在線做題)2025-04-28
- 2025年考前沖刺:二級建造師考試題庫及答案2025-04-23
- 2025年環球網校二級建造師萬人模考卷《水利》匯總(3期全)2025-04-21
