(四) 背景資料

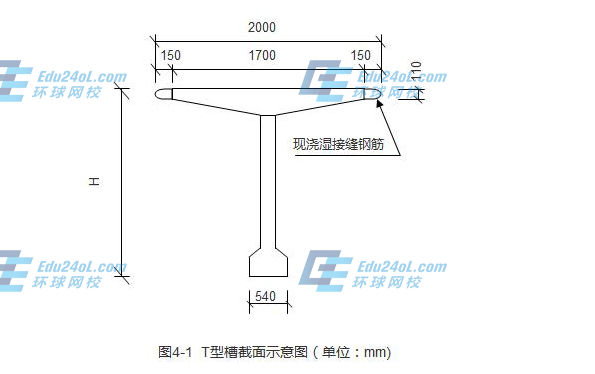

某公司承建一座市政橋梁工程,橋梁上部結構為9孔30m后張法預應力混凝土T梁,橋寬橫斷面布置T梁12片,T梁支座中心線距梁端600mm,T梁橫截面如圖4-1所示。

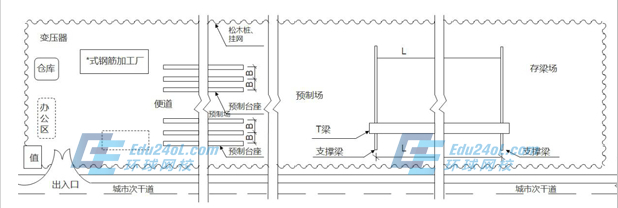

項目部進場后,擬在橋位線路上現有城市次于干道旁租地建設T梁預制場,平面布置如圖4-2所示,同時編制了預制場的建設方案:(1)混凝土采用商品混凝土;(2)預測臺座數量按預制工期120天、每片梁預制占用臺座時間為10天配置;(3)在T梁預制施工時,現澆濕接縫鋼筋不彎折,兩個相鄰預制臺座間要求具有寬度2m的支模及作業空間;(4)露天鋼材堆場經整平碾壓后表面鋪砂厚50mm;(5)由于該次干道位于城市郊區,預制場用地范圍采用高1.5m的松木樁掛網圍護。
監理審批預制場建設方案時,指出預制場圍護不符合規定,在施工過程中發生了如下事件:
事件一:雨季導致現場堆放的鋼絞線外包裝腐爛破損,鋼絞線堆放場處于潮濕狀態;
事件二:T梁鋼筋綁扎、鋼絞線安裝、支模等工作完成并檢驗合格后,項目部開始澆筑T梁混凝土,混凝土澆筑采用從一端向另一端全斷面一次性澆筑完成。
問題:

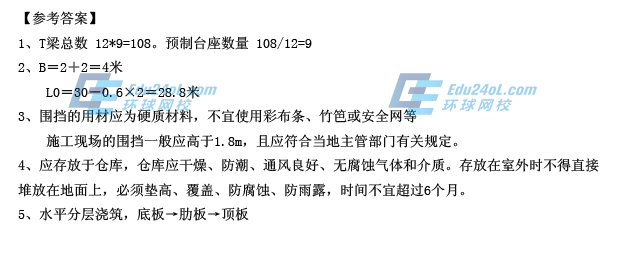

1、 全橋共有T梁多少片?為完成T梁預制任務最少應設置多少個預制臺座?均需列示計算。
2、 列示計算圖4-2中預制臺座的間距B和支撐梁的間距L。(單位以m表示)
3、 給出預制場維護的正確做法。
4、 事件一種的鋼絞線應如何存放
5、 事件二中,T梁混凝土應如何正確澆筑?
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
