2014備考加油站:土方與地基工程施工技術


熱點專題:2014年二建考試報名|準考證打印專題|合格證書專題
復習資料:二建歷年真題
互動方式:二建微博|微信edu24ol_jzs2|二建論壇|QQ群178689578
教材所涉及章節:2A312021土方工程施工技術(P46)
2A3 12022基坑驗槽與局部不良地基處理方法(P48)
2A3 12025人工降排地下水施工技術(P53)
2A312026巖土工程與基坑監測技術(P56)
2A312061冬期施工技術(P107)
2A312062雨期施工技術(P111)
2A320031土方工程施工質量管理(P133)
2A320032地基基礎工程施工質量管理(P136)
2A320041基坑工程安全管理(P171)
2A320049施工安全檢查與評定(P195)
2A331013危險性較大工程專項施工方案管理辦法(P254)
2A332021建筑地基基礎工程施工質量驗收的有關規定(P272)

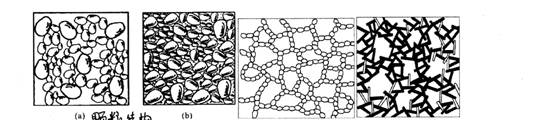

一、土的分類(P55):八類土;按顆粒級配(影響很多施工工藝)或塑性指數分為碎石土、砂土、粘性土、特殊性土(濕陷性黃土、膨脹土、軟土、鹽漬土)
二、安全施工方案
(一)開挖原則(P274開槽支撐,先撐后挖,分層開挖,嚴禁超挖)(P134超挖時用砂、碎石或低強度混凝土填至設計標高)
(二)基坑安全三個等級重要系數與劃分(P55、P274)

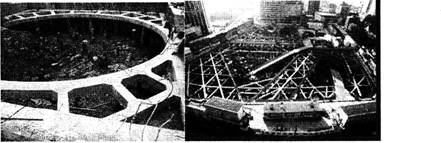

開挖方案的優缺點(P47):放坡挖土、中心島式挖土、盆式挖土、逆作法挖土
根據《建筑地基基礎工程施工質量驗收規范》,屬于一級基坑的有( )
A.重要工程的基坑
B.支護結構做主體結構一部分的基坑
C.開挖深度8m的基坑
D.與鄰近建筑物的距離在開挖深度以外的基坑
E.基坑范圍內有歷史文物需要嚴加保護的基坑
當地質條件和場地條件許可時,開挖深度不大的基坑最可取的開挖方案是( )。
A.放坡挖土
B.中心島式(墩工)挖土
C.盤式挖土
D.逆作法挖土
(三)安全施工方案與老師論證3m、5m、復雜危險(P134、Pl97、P254、P255)P134.機械挖土5m以內一次開挖、預留200~300mm土層人工開挖P197:開挖深度大于2m,必須裝置護欄,梯道寬度不得小于1m。
三、施工降排水(主體內容在P53)(P134地下水位保持低于開挖面500mm以下)

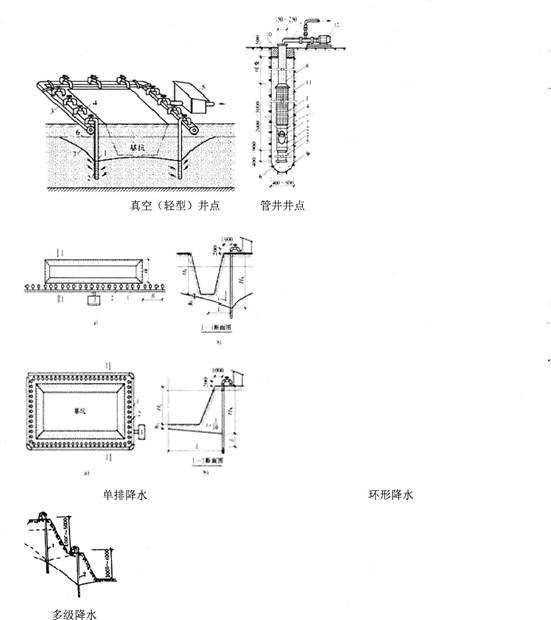

方案選擇:>3m井點降水、淺用排水溝(地下水的控制方法:集水明排、真空井點降水、噴射井點降水、管井降水、截水、回灌P171)
(一)集水明排(P54:30~40m集水井,溝在基礎外0.4m,距坡0.3m)
(二)降水(降水方案內容P54)
(三)截水帷幕與回灌(P54:回灌點與降水點距離6m)
四、土方開挖
P134挖土前先設置軸線控制樁及水準點樁,定期復核,軸線控制樁距建筑物>2
P47:堆料(距離基坑上部邊緣不少于2m,堆置高度不超過l.5m);雨水、暴曬對土體結構的破壞P47、P134
為了控制土方開挖質量,除應對平面控制樁、水準點進行檢查外,還應經常檢查( )。
A.基坑平面位置
B.水平標高
C.邊坡坡度
D.挖土機械
E.土的含水量
最新資訊
- 2026年二級建造師備考資料有哪些2025-09-23
- 2026年二級建造師教材變動《機電工程管理與實務》1-16章匯總2025-09-16
- 2026年二級建造師機電教材:16章新增項目的安全管理內容及項目的應急管理2025-09-16
- 2026二建機電教材變動:第15章機電工程試運行及竣工驗收管理2025-09-16
- 2026年二級建造師機電教材變動:第十四章2025-09-16
- 2026年二建機電教材變動:十二章無變動,第十三章(新增綠色施工的定義)2025-09-16
- 2026年二級建造師教材變動:機電第11章施工成本管理(新增)2025-09-16
- 2026年二級建造師機電教材變動:9-10章2025-09-16
- 2026年二建機電教材變動第八章:施工招標投標與合同管理2025-09-16
- 2026二級建造師機電教材變動:第六章基本無,第七章組織結構模式內容全部變動2025-09-16
