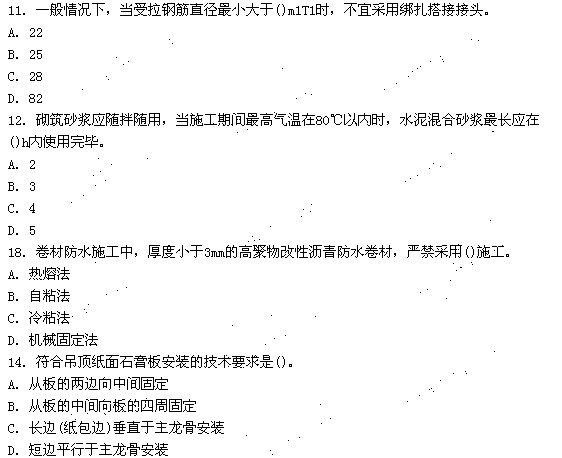

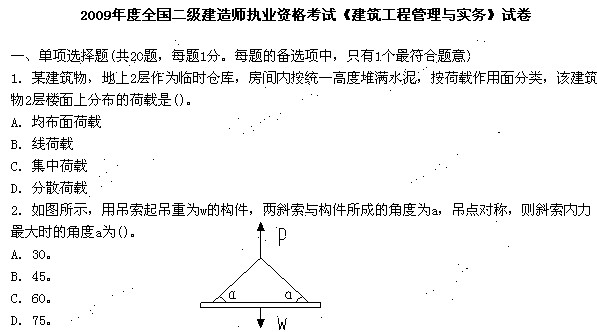

  二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少1個錯項。錯選,本題不得分:少選,所選的每個選項的0.5分)

  21.下列關于建筑工程施工現場消防器材配置的說法,正確的有( )。

  A.高度超過24m的建筑工程,。每層必須設置消火栓口

  B.一般臨時設施區,每100┫配備一個10L的滅火器

  C.臨時木工加工車間,每30┫配備一個滅火器

  D.油漆作業間,每25┫配備一個滅火器

  E.堆料廠內,。每組滅火器之間的距離不應大于30m

  三、案例分析(共4題,每題20分)

  (一)

  背景資料

  某辦公樓工程,建筑面積5500┫,框架結構,獨立柱基礎,上設承臺梁,獨立柱基礎埋深為1.5m,地質勘察報告中地基基礎持力層為中砂層,基礎施工鋼材由建設單位供應;A工程分為兩個施工流水段,組織流水施工,根據工期要求編制了工程基礎項目的施工進度計劃,并繪制施工雙代號網絡計劃圖,如下圖所示:

  在工程施工中發生如下事件:

  事件一:土方2施工中,開挖后發現局部基礎地基持力層為軟弱層需處理,工期延誤6天。

  事件二:承臺梁1施工中,因施工用鋼材未按時進場,工期延誤3天。

  事件三:基礎2施工時,因施工總承包單位原因造成工程質量事故,返工致使工期延期5天。

  問題:

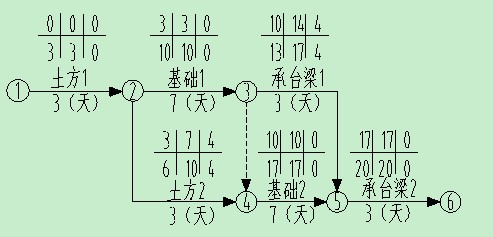

  1.指出基礎工程網絡計劃的關鍵線路,寫出該基礎工程計劃工期。

  2.針對本案例上述各事件,施工總承包單位是否可以提出工期索賠,并分別說明理由。

  3.對索賠成立的事件,總工期可以順延幾天?實際工期是多少天?

  4.上述事件發生后,本工程網絡計劃的關鍵線路是否發生改變,如有改變,請指出新的關鍵線路,并在答題卡上繪制施工實際進度橫道圖。

  基礎工程施工實際進度橫道圖 (單位:天)

天數
分項工程名稱
2
4
6
8
10
12
14
16
18
20
22
24
26
28
1
土方工程














2
基礎工程














3
承臺梁工程















  (二)

  背景資料

  某醫院門診樓,位于市中心區域,建筑面積28326┫,地下1層,地上10層,檐高33.7m?蚣芗袅Y構,筏板基礎,基礎埋深7.8m,底板厚度1100mm,混凝土強度等級C30,抗滲等級P8。室內地面鋪設實木地板,工程精裝修交工。2008年3月15日開工,外墻結構及裝修施工均采用鋼管扣件式雙排落地腳手架。

  事件一:2008年6月1日開始進行底板混凝土澆筑,為控制裂縫,拌制水泥采用低水化熱的礦渣水泥,混凝土澆筑后10h進行覆蓋并開始澆水,澆水養護持續15d。

  事件二:工程施工至結構四層時,該地區發生了持續兩小時的暴雨,并伴有短時6~7級大風。風雨結束后,施工項目負責人組織有關人員對現場腳手架進行檢查驗收,排除隱患后恢復了施工生產。

  事件三:2008年9月25日,地方建設行政主管部門檢查項目施工人員三級教育情況,質詢項目經理部的教育內容。施工項目負責人回答:“進行了國家和地方安全生產方針、企業安全規章制度、工地安全制度、工程可能存在的不安全因素四項內容的教育”。受到了地方建設行政主管部門的嚴厲批評。

  事件四:室內地面面層施工時,對木擱柵采用瀝青防腐處理,木擱柵和毛地板與墻面之間未留空隙,面層木地板與墻面之間留置了10mm縫隙。

  問題:1.事件一中,底板混凝土的養護開始與持續時間是否正確?說明理由。

  2.事件二中,是否應對腳手架進行驗收?說明理由。還有哪些階段對腳手架及其地基基礎應進行檢查驗收。

  3.事件三中,指出不屬于項目經理部教育的內容,項目經理部教育還應包括哪些內容?

  4.事件四中,指出木地板施工的不妥之處,并寫出正確的做法。

  (三)

  背景資料

  某住宅樓地下1層,地上18層,建筑面積22800┫。通過招投標程序,某施工單位(總承包方)與某房地產開發公司(發包方)按照《建設工程施工合同(示范文本)》(GF-1999-0201)簽訂了施工合同。合同總價款5244萬元,采用固定總價一次性包死,合同工期400天。

  施工中發生了以下事件:

  事件一:發包方未與總承包協商便發出書面通知,要求本工程必須提前60天竣工。

  事件二:總承包方與沒有勞務施工作業資質的包工頭簽訂了主體結構施工的勞務合同?偝邪桨丛伦泐~向包工頭支付勞務費,但包工頭卻拖欠作業班組兩個月的工資。作業班組因此直接向總承包方討薪,并導致全面停工2天。

  事件三:發包方指令將住宅樓南面外露陽臺全部封閉,并及時辦理了合法變更手續,總承包方施工三個月后工程竣工。總承包方在工程竣工結算時追加陽臺封閉的設計變更增加費用43萬元,發包方以固定總價包死為由拒絕簽認。

  事件四:在工程即將竣工前,當地遭遇了龍卷風襲擊,本工程外窗玻璃部分破碎,現場臨時裝配式活動板房損壞?偝邪綀笏土瞬A嶋H修復費用51840元,臨時設施及停窩工損失費178000元的索賠資料,但發包方拒絕簽認。

  問題:

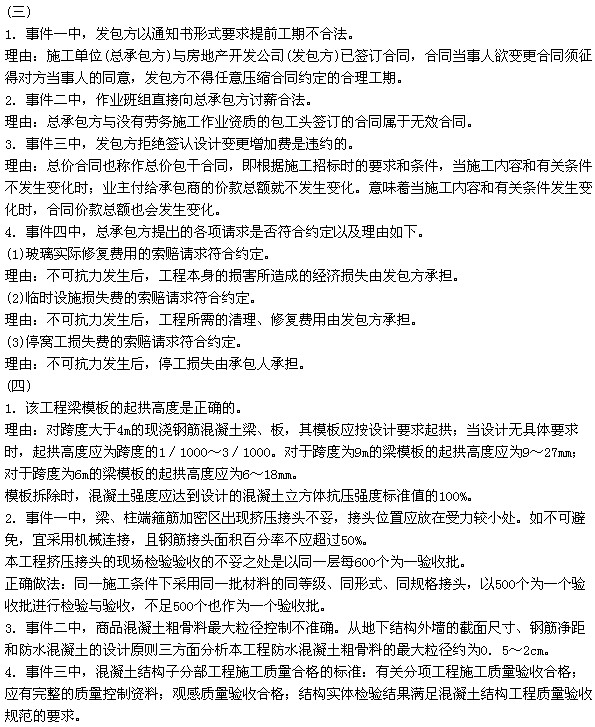

  1.事件一中,發包方以通知書形式要求提前工期是否合法?說明理由。

  2.事件二中,作業班組直接向總承包方討薪是否合法?說明理由。

  3.事件三中,發包方拒絕簽認設計變更增加費是否違約?說明理由。

  4.事件四中,總承包方提出的各項請求是否符合約定?分析并說明理由。

  (四)

  背景資料

  某建筑工程,建筑面積23824┫。地上10層,地下2層(地下水位-2.0m)。主體結構為非預應力現澆混凝土框架剪力墻結構(柱網為9m×9m,局部柱距為6m),梁模板起拱高度分別為20mm、12mm。抗震設防烈度7度。梁、柱受力鋼筋為HRB335,接頭采用擠壓連接。結構主體地下室外墻采用P8防水混凝土澆筑,墻厚250mm,鋼筋凈距60mm,混凝土為商品混凝土。一、二層柱混凝土強度等級為C40,以上各層柱為C30。

  事件一:鋼筋施工時發現梁、柱鋼筋的擠壓接頭有位于梁、柱端箍筋加密區的情況。在現場留取接頭試件樣本時,是以同一層每600個為一驗收批,并按規定抽取試件樣本進行合格性檢驗。

  事件二:結構主體地下室外墻防水混凝土澆筑過程中,現場對粗骨料的最大粒徑進行了檢測,檢測結果為40mm。

  事件三:該工程混凝土結構子分部工程完工后,項目經理部提前按驗收合格的標準進行了自查。

  問題:

  1.該工程模板的起拱高度是否正確?說明理由。模板拆除時,混凝土強度應滿足什么要求?

  2.事件一中,梁、柱端箍筋加密區出現擠壓接頭是否妥當?如不可避免,應如何處理?按規范要求指出本工程擠壓接頭的現場檢驗驗收批確定有何不妥?應如何改正?

  3.事件二中,商品混凝土粗骨料最大粒徑控制是否準確?請從地下結構外墻的截面尺寸、鋼筋凈距和防水混凝土的設計原則三方面分析本工程防水混凝土的最大粒徑。

  4.事件三中,混凝土結構子分部工程施工質量合格的標準是什么?

  基礎施工實際進度橫道圖(略)

2012年一級建造師課程報名>>>     2012年二級建造師課程報名>>>

2012年一級建造師課程免費試聽>>>   2012年二級建造師課程免費試聽>>>

更多相關新聞:  建造師論壇     一級建造師頻道     二級建造師頻道

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

二級建造師資格查詢

二級建造師歷年真題下載 更多

二級建造師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
