二建建筑工程輔導:流水施工在建筑工程中的應用


2A320022熟悉流水施工方法在建筑工程中的應用$lesson$
一、流水施工的概念
將工作對象劃分為若干個施工段,若干個施工過程,每個施工過程組織一至幾個專業施工隊,專業工作隊連續施工,充分利用空間(工作面、施工段)與時間(搭接施工等措施),提高工作效率。
工作對象→劃分施工段→組織作業,確定流水節拍→作業隊連續施工→作業隊之間搭接施工。
二、主要的流水參數
時間參數:
工作持續時間――一項工作從開始到完成的時間。注意不是指一個工程項目。
流水節拍――一個作業隊(或一個施工過程)在一個施工段上所需要的工作時間。

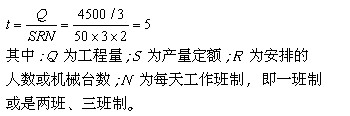

某工程土方量4500m3,分成三段組織施工,三臺挖土機,每天產量定額為50m3/臺班,兩個班組,其流水節拍為( )。
流水步距(K)――兩個相鄰的作業隊(或施工過程)相繼投入工作的最小時間間隔。
流水步距的個數=施工過程數-1
如,某鋼筋砼工程,有模板工程、鋼筋工程、混凝土工程等三道工序,則模板與鋼筋工程之間,鋼筋與混凝土工程之間有流水步距,即有兩個流水步距。
空間參數:
施工段――施工對象在空間上劃分的若干個區段。
工作面――作業隊作業的最小空間。
工藝參數:
施工過程――也稱工序,如模板工程、鋼筋工程、混凝土工程。

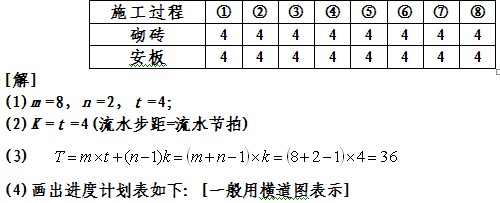

三、流水施工的類型
節奏性流水:
1.等節奏流水――流水節拍是一個常數
2012年一級建造師課程報名>>> 2012年二級建造師課程報名>>>
2012年一級建造師課程免費試聽>>> 2012年二級建造師課程免費試聽>>>
更多相關新聞: 建造師論壇 一級建造師頻道 二級建造師頻道 建造師博客
最新資訊
- 2026年二級建造師備考資料有哪些2025-09-23
- 2026年二級建造師教材變動《機電工程管理與實務》1-16章匯總2025-09-16
- 2026年二級建造師機電教材:16章新增項目的安全管理內容及項目的應急管理2025-09-16
- 2026二建機電教材變動:第15章機電工程試運行及竣工驗收管理2025-09-16
- 2026年二級建造師機電教材變動:第十四章2025-09-16
- 2026年二建機電教材變動:十二章無變動,第十三章(新增綠色施工的定義)2025-09-16
- 2026年二級建造師教材變動:機電第11章施工成本管理(新增)2025-09-16
- 2026年二級建造師機電教材變動:9-10章2025-09-16
- 2026年二建機電教材變動第八章:施工招標投標與合同管理2025-09-16
- 2026二級建造師機電教材變動:第六章基本無,第七章組織結構模式內容全部變動2025-09-16
