2011年二級建造師施工管理備考:機械臺班使用定額
了解施工機械臺班使用定額$lesson$
一、施工機械臺班使用定額的形式
(一)施工機械時間定額
施工機械時間定額,是指在合理勞動組織與合理使用機械條件下,完成單位合格產品所必需的工作時間,包括有效工作時間(正常負荷下的工作時間和降低負荷下的工作時間)、不可避免的中斷時間、不可避免的無負荷工作時間。機械時間定額以“臺班”表示,即一臺機械工作一個作業班時間。一個作業班時間為8h。
單位產品時間定額(工日)=1/每工產量
由于機械必須由工人小組配合,所以完成單位合格產品的時間定額,同時列出人工時間定額。即:
單位產品時間定額(工日)=小組成員工日數總和/機械臺班產量
(二)機械產量定額
機械產量定額,是指在合理勞動組織與合理使用機械條件下,機械在每個臺班時間內,應完成合格產品的數量。
機械臺班產量定額=1/機械時間定額(臺班)
二、施工機械臺班使用定額的編制
(一)機械工作時間消耗的分類

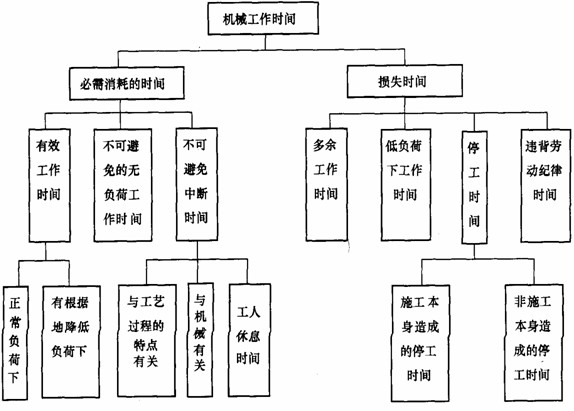

機械工作時間的消耗,可分為必需消耗的時間和損失時間兩大類。
(二)施工機械臺班使用定額的編制內容
包括以下:擬定機械工作的正常施工條件,確定機械凈工作效率,確定機械的利用系數,計算施工機械臺班定額,擬定工人小組的定額時間。
機械利用系數=工作班凈工作時間/機械工作班時間
施工機械臺班產量定額=機械生產率×工作班延續時間×機械利用系數
施工機械時間定額=1/施工機械臺班產量定額
工人小組定額時間=施工機械時間定額×工人小組的人數
2011年一級建造師課程報名>>> 2011年二級建造師課程報名>>>
2011年一級建造師課程免費試聽>>> 2011年二級建造師課程免費試聽>>>
更多相關新聞: 建造師論壇 一級建造師頻道 二級建造師頻道 建造師博客
最新資訊
- 2026年二級建造師備考:水利水電實務內容介紹及學習建議2025-11-10
- 4色設計助力學習!2026年二建高頻考點口袋書與報考時間全解析2025-11-10
- 高頻考點口袋書幫助科學備考,附2026二級建造師報考時間2025-11-10
- 2026二級建造師高頻考點口袋書推薦:四色學習法+報名考試時間速覽2025-11-10
- 2026二級建造師備考:高頻考點口袋書助力高效通關2025-11-10
- 2026二建公路實務章節內容重點學習計劃2025-11-09
- 2026年二級建造師機電章節重點及學習計劃2025-11-09
- 2026二級建造師市政實務各章節內容重點(附學習計劃)2025-11-08
- 2026二級建造師建筑章節內容重點及學習計劃2025-11-08
- 2026年二級建造師《法規》章節內容重點及學習計劃2025-11-07
